Aigle

Revêtements béton bitumineux

Maître d'ouvrage

DGMR

Montant du mandat

CHF 800'000.-

Période de réalisation

2 mois (avril 2021 à mai 2021)

Région

Canton de Vaud

Fourniture et mise en place de revêtement en béton bitumineux pour l’entretien des Routes Cantonales.

Lot 1 – Aigle – La Vy-Neuve – Fontanney

  • Travaux de canalisation par étape sur tronçon ouvert au trafic par demi-chaussée
  • Réfection de 315 ml de collecteur dans la chaussée, tuyaux diamètre 200 à 325 mm
  • Remplacement et mise à niveau de 13 cadres et grilles existantes.
  • Mise à niveau des couvercles existants.
  • Création d’une nouvelle chambre
  • Travaux de bordure par étape

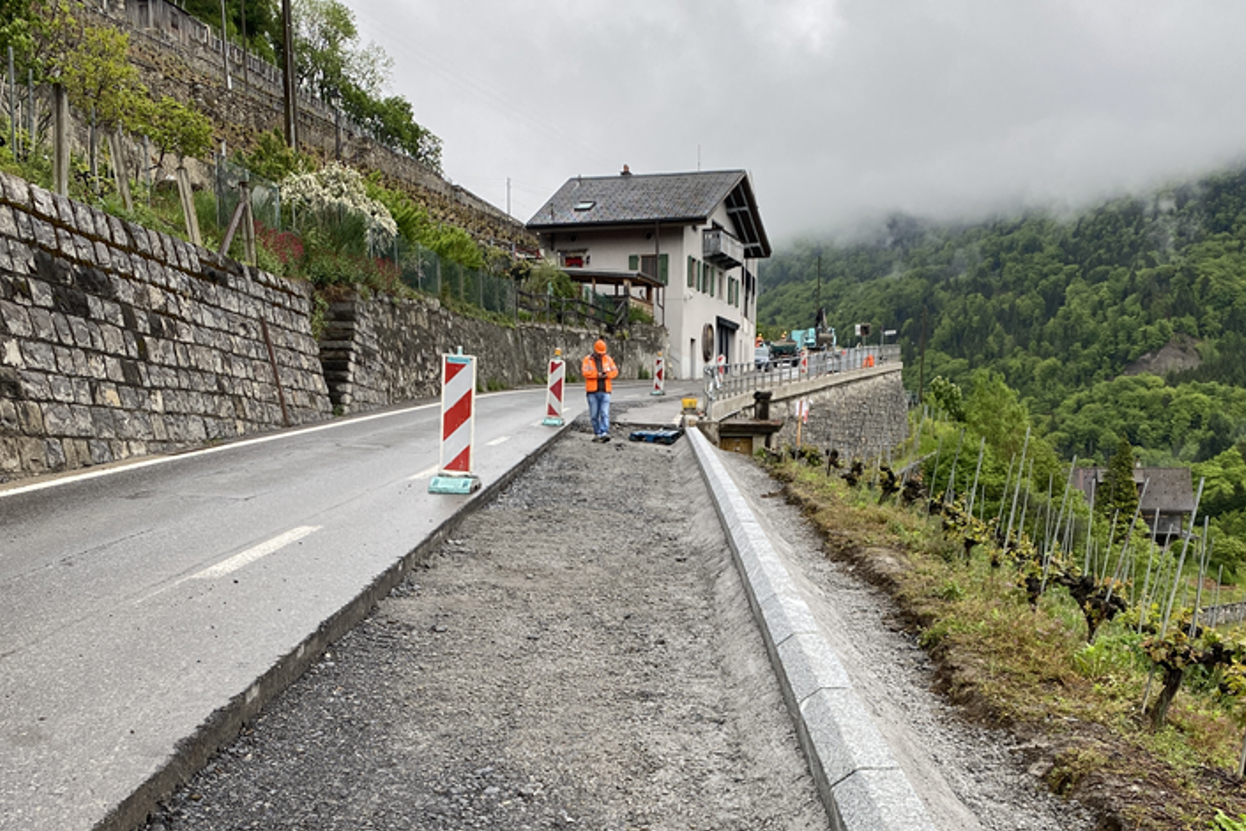

  • Démontage de 48 ml de bordures béton et 322 ml de bordure granit - Reconstruction en bordure granit L= 200 m.
  • Mise à niveau des trottoirs avec enrobé AC 8 N, épaisseur 30 mm.
  • Banquettes et balises
  • Démontage des banquettes herbeuses et remplissage avec grave GNT.
  • Remplacement et mise en place de balise de route et piquet à neige
  • Travaux de glissière et barrière par étape
  • Démontage de 140 m de glissières existantes - Démontage par étape de 343 m de barrières existantes.
  • Mise en place de barrière de protection avec latte le temps d’installer les nouvelles glissières.
  • Remise en place de 475 m de glissière de sécurité type GS 2.00m profil A type 22, main courante avec balises intégrées.
  • Travaux de préparation sur la chaussée
  • Dégrappage de la chaussée pour les canalisations, hauteur variable entre 110 mm et 115 mm
  • Rabotage général sur toute la surface (enrobé sans HAP) épaisseur 80 mm
  • Micro-fraisage de 5 mm sur la première couche posée.
  • Rabotage des raccords, places et trottoir : épaisseur 30 mm
  • Couche de liaison sur la demi-chaussée
  • Nettoyage à l’eau à haute pression + encollage.
  • Pose des treillis de pontage.

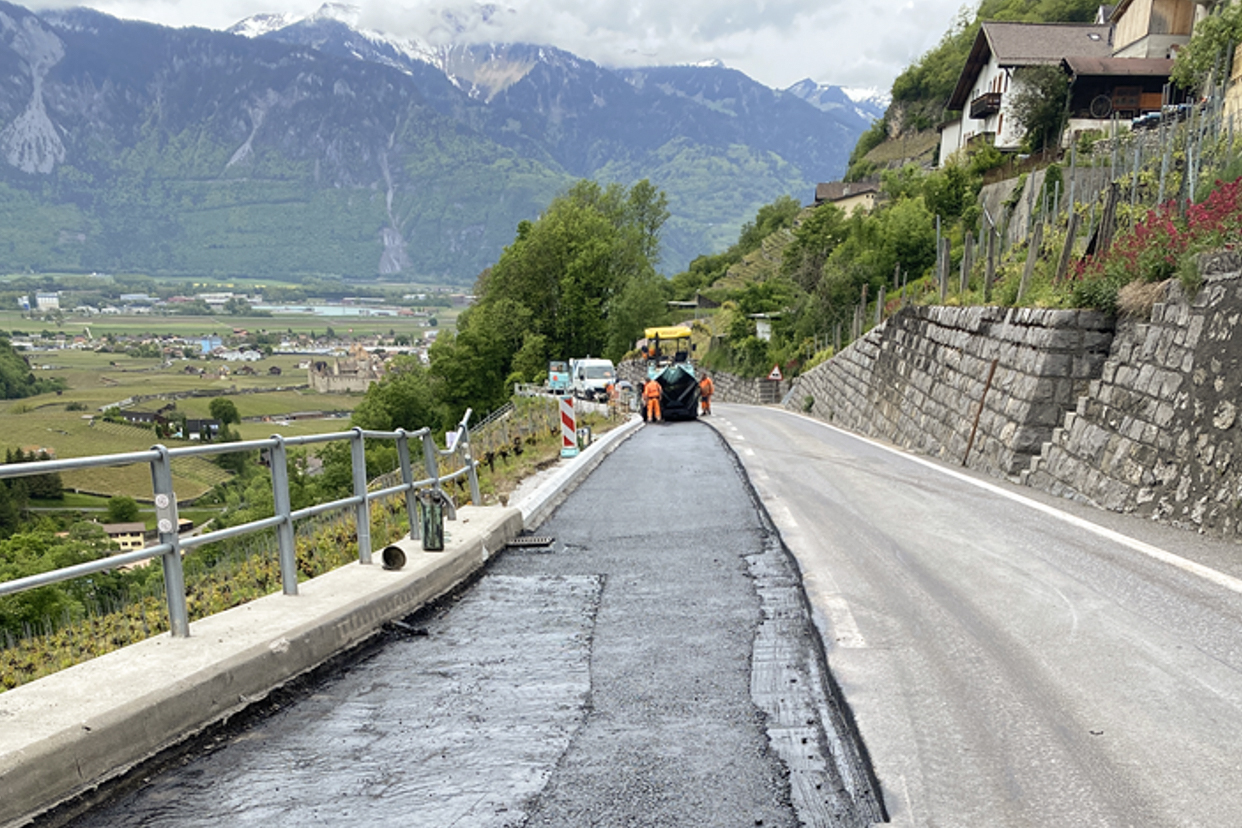

  • Pose de la couche de liaison sur toute la longueur d’une voie.

Lot 2 – Ormont-Dessous – Le Sepey – Evitement

  • Travaux en demi-chaussée avec trafic alterné par des feux de circulation
  • Travaux de réfection du joint de pont à l’aval
  • Fraisage général de la demi-chaussée ép. 80 mm (30 mm sur la zone du pont qui passe sur la ligne du chemin de fer), évacuation des fraisats en centrale pour revalorisation.
  • Fraisage supplémentaire de 80mm des zones trop déformées
  • Purge
  • Nettoyage, pose de treillis et encollage.
  • Pose de la couche de base en ACF 22 sur purge. Pose de la couche de liaison. Pose de la couche de roulement.
  • Fraisage et pose des raccords aux accès latéraux en AC 11.
